マンション共用部の配電盤・分電盤取替工事|予算書作成・見積依頼で管理組合様が準備すべきこと

今回は、当社ホームページのお問い合わせフォームから、マンション管理組合様よりこのようなご相談をいただきました。

「共用部分の受電・配電盤の取替工事を計画しており、予算書作成のための見積もりをお願いしたい。そのために当方で準備しておくべきことはありますか?」

電気設備の更新は専門的な内容が多く、理事会の皆様にとって判断が難しい分野です。
「何を用意すれば見積もりを依頼できるのか」「総会に向けてどう予算を組めばよいのか」と迷われる方も多いのではないでしょうか。

今回は、実際のご相談事例をもとに、予算取りのための見積依頼の進め方と、事前にご準備いただくとスムーズな資料・情報をご紹介します。

目次

ご相談の背景

今回ご相談いただいたのは、築40年を超えるマンションです。

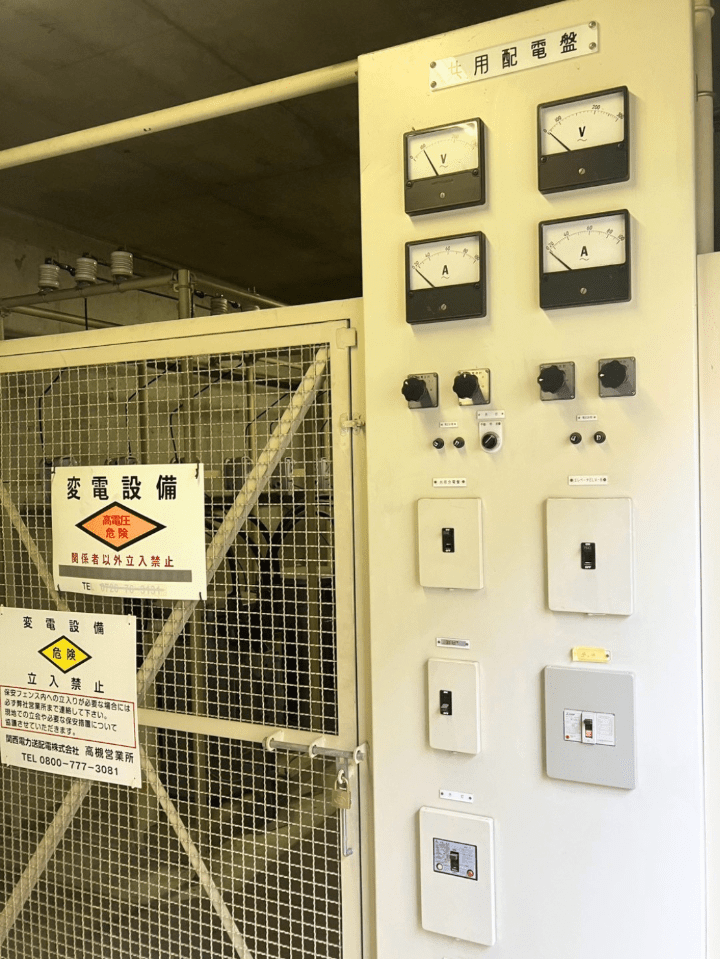

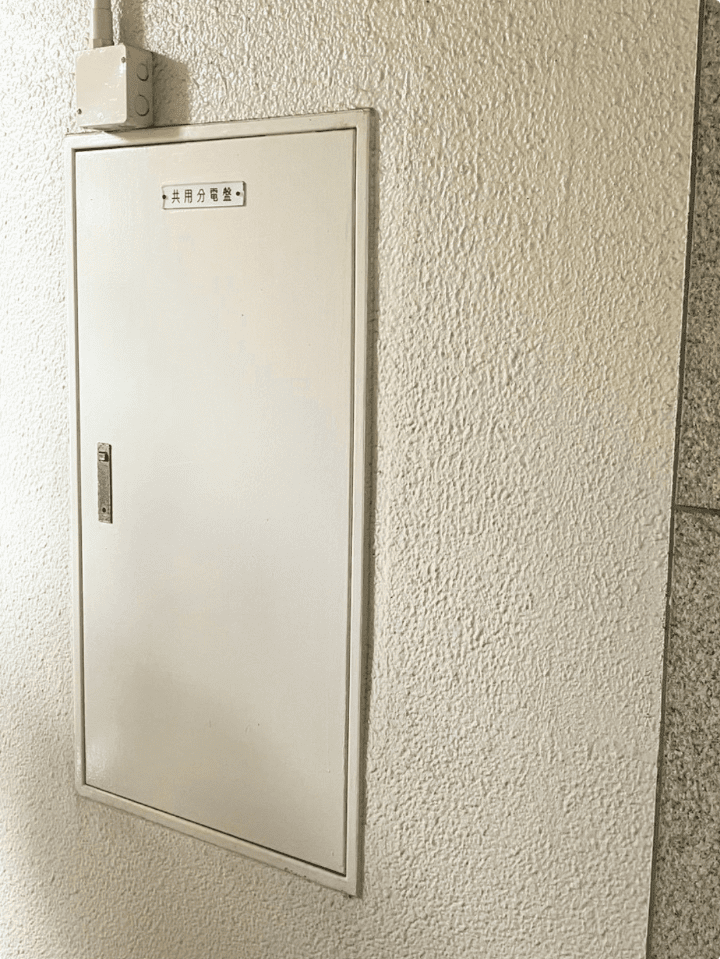

対象となるのは、電力会社から受けた電気を各住戸へ振り分ける「配電盤」と、共用部の照明やエレベーター等へ電気を送る「分電盤」。
どちらも建物の安全な暮らしを支える非常に重要な設備ですが、年数が経過すると内部のブレーカーや端子部の劣化が進みます。

実は、同じ敷地内の別棟で「以前に停電が発生し、調査の結果、配電盤・分電盤の緊急取替を行った」という経緯がありました。
その後、全棟で設備調査を実施したところ、今回ご相談いただいた棟についても管理会社様から取替のご提案があったとのことです。

課題:修繕計画の前倒しと「最新の概算費用」の把握

この工事はもともと、長期修繕計画上では十数年先の年度に予定されていました。そのため、前倒しで実施するには総会で「繰り上げの理由」と「予算」の承認を得る必要があります。

しかし、手元にある見積もりは数年前に作成されたもので明細がなく、近年の資材価格高騰を考えると「現在の相場に合わせた正確な見積もりを取り直し、理事会・総会に諮りたい」というご要望でした。。

ご相談の概要

ご相談者
 マンション管理組合(理事会)様
建物
 築40年超の集合住宅
対象設備
 各住戸系統へ電気を送る「配電盤」/共用部の「分電盤」
ご依頼内容
 総会での予算案作成・比較検討のための見積もり作成
ご質問
 「見積もり依頼にあたり、管理組合側で準備するものは何か?」

管理組合様にご準備いただきたいこと

結論から申し上げますと、難しい専門書類が揃っていなくても見積もりのご依頼は可能です!

そのうえで、次のような資料をお送りいただけると、工事範囲を正確に把握でき、比較しやすいお見積もりをお出しできます。

ご準備いただきたいもの理由・活用方法
1.管理会社様の提案資料想定されている工事範囲や更新の理由を把握するため
2.他社様の見積書(金額部分は伏せたもので可)工事条件(施工範囲や仕様)を揃え、公平に比較できる見積もりを作成するため
3.盤の写真(外観・扉を開けた内部・銘板シール)ブレーカーの容量・回路数・製造年・設置スペースを確認するため
4.電気の契約内容が分かる資料(請求書・検針票など)契約電力や受電方式を確認し、適切な機器容量を検討するため
5.点検報告書・設備調査の結果(手元にある場合のみ)劣化状況や指摘事項から、真に必要な工事内容を漏れなく抽出するため

※上記の資料がすべて揃っていなくても全く問題ありません!
手元にある範囲でご共有いただければ、専門スタッフが柔軟に対応いたします。

お見積もりまでの流れ

■STEP 01:お問い合わせ・資料のご共有

メールフォームやお電話にてご相談ください。
ご希望のスケジュールや現在の検討状況をお伺いします。

■STEP 02:概算見積の作成

いただいた資料と写真をもとに、まずは概算のお見積もりを作成します。
理事会での比較検討や、総会の予算案作成にご活用いただけます。

■STEP 03:現地調査・詳細見積(必要に応じて)

より精度の高い金額が必要な場合は、現地にて盤の仕様や配線、停電範囲などを調査します。
機器費・工事費・試験費・撤去処分費・諸経費を分けた「明細付き見積書」を作成します。
※現地調査の内容によっては調査費用をいただく場合がありますが、正式にご発注いただいた際は工事費用に充当いたします。

予算計画で押さえておきたいポイント

施工時期に合わせた金額と、資金計画の確認を

  • 施工時期に合わせた金額と「見積有効期限」の確認
    数年前の見積もりは、近年の原材料費・物流費の高騰により実際の金額と乖離が出ているケースが多く見られます。
    必ず「施工予定時期」を見据えた見積もりを取り、有効期限を確認しましょう。
  • 修繕積立金の資金計画(繰り上げ影響)の確認
    現在の修繕積立金残高で賄えるか、将来の他の大規模修繕に影響が出ないかを併せて確認しておくと安心です。
  • 機器の「受注生産期間(納期)」を見込む
    配電盤や分電盤は受注生産品が多く、発注から納品まで一定の期間がかかります。
    「総会承認 ➡ 発注 ➡ 施工」までのスケジュールに余裕を持たせることが大切です。
  • 居住者様への「停電計画」を考慮する
    配電盤の交換工事では、一時的に各住戸への送電を止める(停電する)必要があります。
    系統ごとに時間を分けて停電させるなど、居住者様の生活への影響を最小限に抑える計画づくりが重要です。

事前準備で得られるメリット

比較しやすく、総会へ説明しやすい見積もりに!

事前に資料をご用意いただき工事条件を揃えることで、複数社の見積もりを「同じ条件」で正確に比較できるようになります。

前倒しで実施する理由や予算の根拠を区分所有者の皆様へ説明しやすくなるほか、着工後の追加費用の発生を防ぐ効果もあります。

よくある質問

Q.まだ工事を発注するか決まっていない段階でも、予算取り(概算)だけでも依頼できますか?

A.もちろん可能です!
総会の予算案作成や理事会での比較検討資料として、概算見積もりを作成いたします。
発注を前提としたものではありませんので、検討段階からお気軽にご相談ください。


Q.写真や手元の資料だけで見積もりはできますか?

A.概算見積もりであれば十分可能です。
盤の写真や提案資料、電気の契約内容が分かる書類などがあれば、概算のお見積もりは可能です。
より正確な金額が必要となった段階で現地調査(現地確認)をご案内させていただきます。


Q.長期修繕計画で先の年度になっている工事を前倒ししても大丈夫ですか?

A.設備の劣化状況や同層トラブルがある場合は、前倒しを推奨します。
電気設備の故障は突然の停電に直結するため、予防保全が極めて重要です。
総会での決議とあわせて、資金計画に無理がないかを確認しながら進めていきましょう。


Q.工事の際、各住戸は停電しますか?

A.配電盤の取替工事では、一時的な停電が発生します。
あらかじめ系統ごとに停電時間をずらしたり、全戸へ事前周知を行ったりするなど、居住者様の不便を最小限に抑える施工計画をご提案いたします。

まとめ

マンション共用部の配電盤・分電盤取替工事の予算見積は、難しい書類がなくてもご依頼いただけます。
「手元にある提案書や写真を共有するだけ」で、比較検討しやすい明細付きの見積もりをご用意可能です。
築年数が経過している建物や、同じ敷地内でトラブルの事例がある場合は、修繕計画の時期にかかわらず、早めのご検討をおすすめします。

日研電気株式会社では、豊中市を中心に大阪府内で、電気工事・高圧受変電設備工事・空調工事・消防設備工事・LED照明改修などを行っています。
マンション共用部の予算取りのためのお見積もり、相見積もりのご依頼など、管理組合様・管理会社様からのご相談にも対応しています。
施設の状況に応じた工事内容と明細付きのお見積もりをご案内いたしますので、お気軽にご相談ください。
